Kidsheaven · proposta de nova sedeFolha 1/15 · out/2026
Rua Alfredo Pujol, 1102 · esq. Rua Aluízio Azevedo · Santana

Kidsheaven na Alfredo Pujol

Um prédio de escritórios de 1980, parado há anos, pode virar a nova sede da escola na mesma região: 15 salas, refeitório, ateliês e uma quadra recreativa no pátio.

15 salas3 de Infantil e 12 de Fundamental I
≈ 350alunos por turno na ocupação completa
fev/2028abertura realista; meio de 2027 só no cenário ideal
    Perspectiva aéreaFolha 2/15

    A escola vista da Rua Aluízio Azevedo

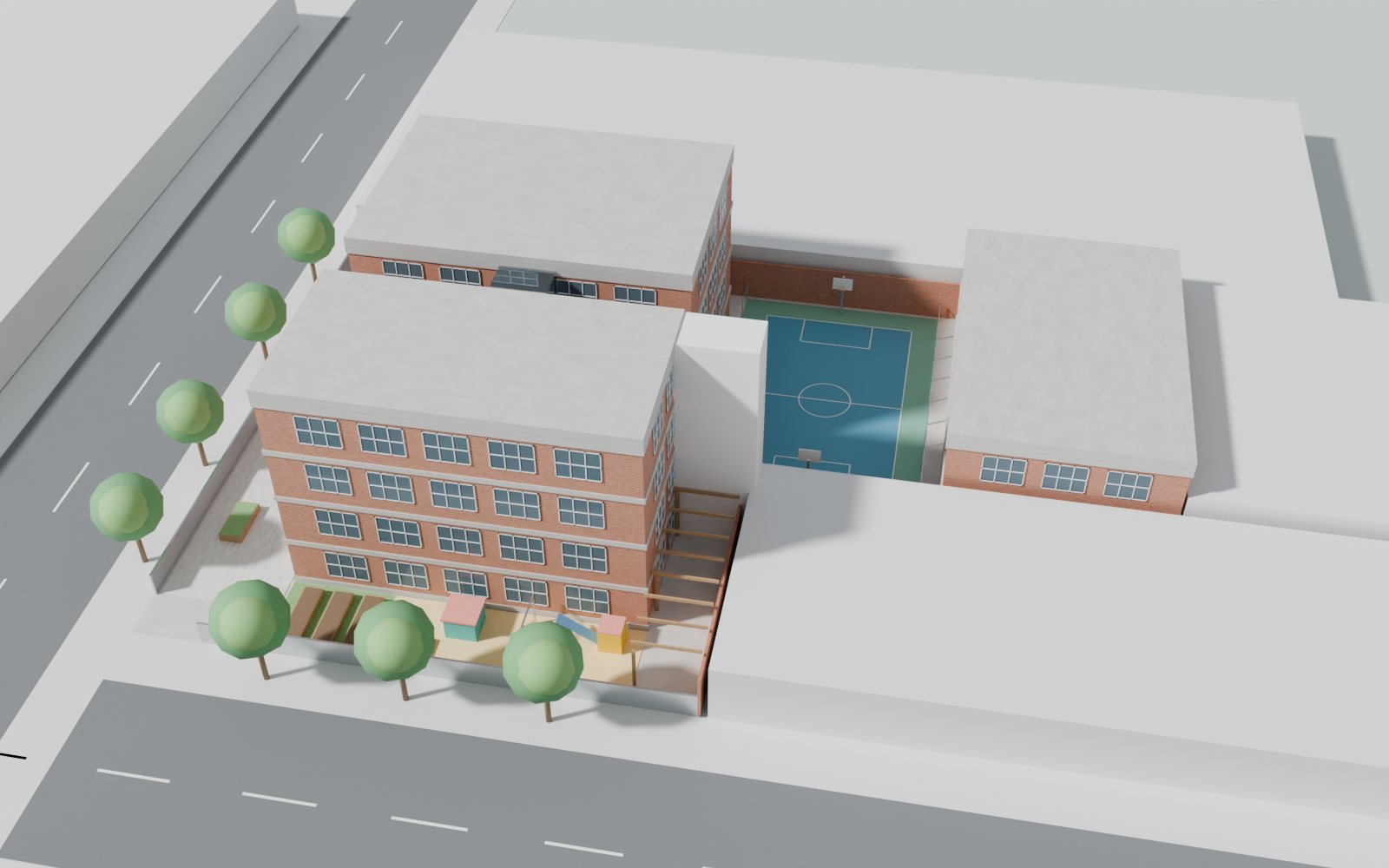

    Perspectiva aérea da escola com quadra entre a edícula e os blocos, parque e horta junto à Rua Aluízio Azevedo

    Imagem ilustrativa a partir das medidas das plantas de 1980. Fachadas, cores e vegetação são sugestões.

    A oportunidadeFolha 3/15

    Por que este prédio faz sentido

    Região

    Mesma clientela, processo mais simples

    A escola já é autorizada e fica na Zona Norte. A mudança é tratada como mudança de endereço na Diretoria de Ensino, não como escola nova.

    Espaço

    Área para crescer mais que o dobro

    Cerca de 2.105 m² construídos em quatro pavimentos e uma edícula. Hoje a escola tem menos de 150 alunos.

    Pátio

    Quadra, parque e horta no terreno

    O antigo estacionamento de 37 vagas vira área externa: quadra recreativa de 15 × 9 m, parque infantil e área de embarque.

    Zoneamento

    Abaixo da linha do polo gerador

    Escola só é polo gerador de tráfego acima de 2.500 m² de área computável. O prédio fica abaixo disso.

    Do escritório à escolaFolha 4/15

    O projeto de 1980 foi feito para 68 pessoas

    Quase tudo o que a planta aprovada fixa precisa ser revisto para receber crianças.

    ItemHoje (escritório, 1980)Para a escola
    Lotação68 pessoasCerca de 350 alunos por turno + equipe: novo cálculo de saídas
    Escadas1 escada de 1,30 m2ª escada, externa, no fim do corredor do bloco 2
    AcessibilidadeSem elevadorElevador junto ao núcleo da escada existente
    Estacionamento37 vagasQuadra, pátio coberto, parque e embarque
    Caixas-fortesNos andaresDemolição e verificação das lajes
    InstalaçõesElétrica e hidráulica de 1980, paradasTudo novo: energia, dados, SPDA, sanitários infantis
    Implantação propostaFolha 5/15 · escala gráfica

    O pátio de 18,5 × 12,9 m recebe uma quadra recreativa

    Medidas tiradas das plantas de 1980 (folhas 1 e 3). Estudo preliminar, sujeito ao levantamento no local.

      Sobre a quadra: uma quadra poliesportiva oficial (cerca de 28 × 15 m) não cabe no terreno. A quadra de 15 × 9 m atende recreação, iniciação esportiva, minibasquete e vôlei infantil. Uma quadra de 20 × 12 m só caberia demolindo a edícula, o que tira 444 m² de refeitório e ateliês. Cobrir a quadra é possível, mas aumenta a área ocupada e precisa caber nos limites da zona.

      Planta humanizada · térreoFolha 6/15

      No térreo, o Infantil abre direto para o parque

      Três salas de Infantil com acesso ao parque e à horta, sanitário com trocador e, no bloco 1, recepção, direção, professores e enfermaria.

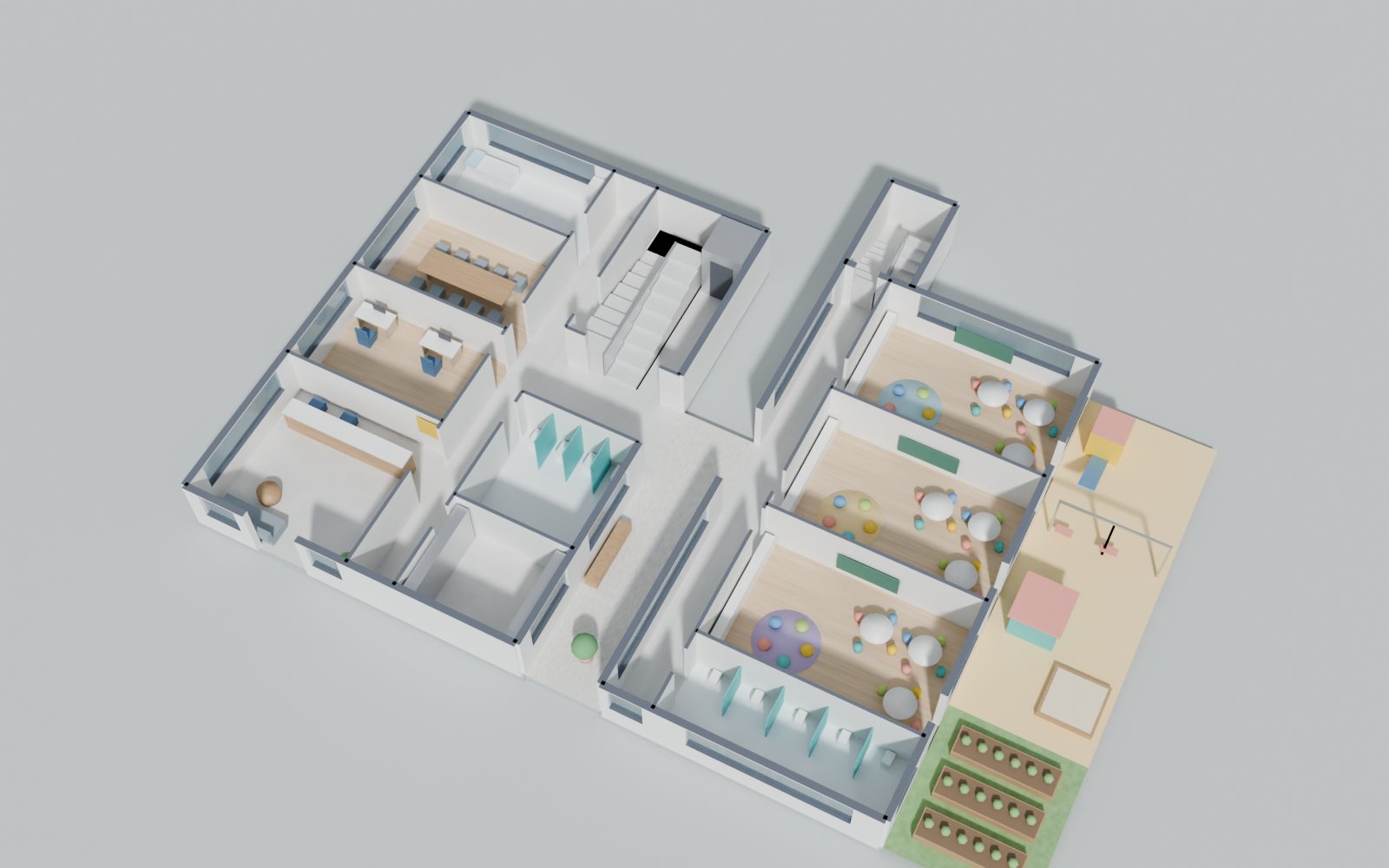

      Planta 3D do térreo com salas de Infantil, parque, recepção e administração

      Imagem ilustrativa. Mobiliário, piso e cores sugeridos; layout sujeito ao projeto de arquitetura.

      Planta humanizada · 1º andarFolha 7/15

      Cinco salas de Fundamental I por andar

      Salas de 47 a 57 m² com lousa, armários e janelas em toda a fachada. Os dois blocos se ligam por uma passarela junto ao núcleo de escada e elevador.

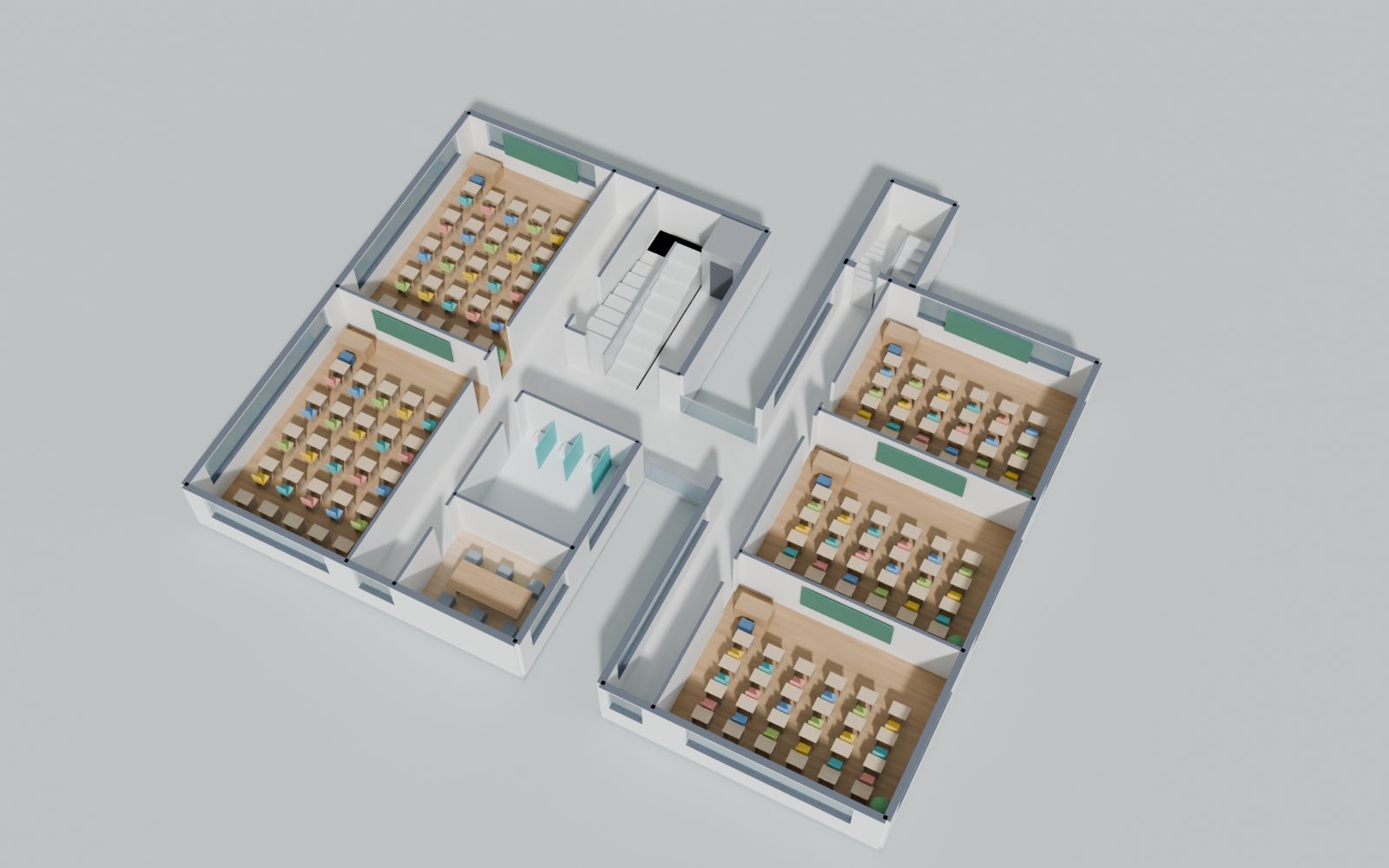

      Planta 3D do 1º andar com cinco salas de aula mobiliadas

      O 2º andar repete esta planta; o 3º troca duas salas por biblioteca e laboratório.

      Refeitório e quadraFolha 8/15

      Refeitório aberto para a quadra recreativa

      A edícula vira refeitório de cerca de 120 lugares, com copa de distribuição para refeição terceirizada. As portas de vidro abrem direto para a quadra.

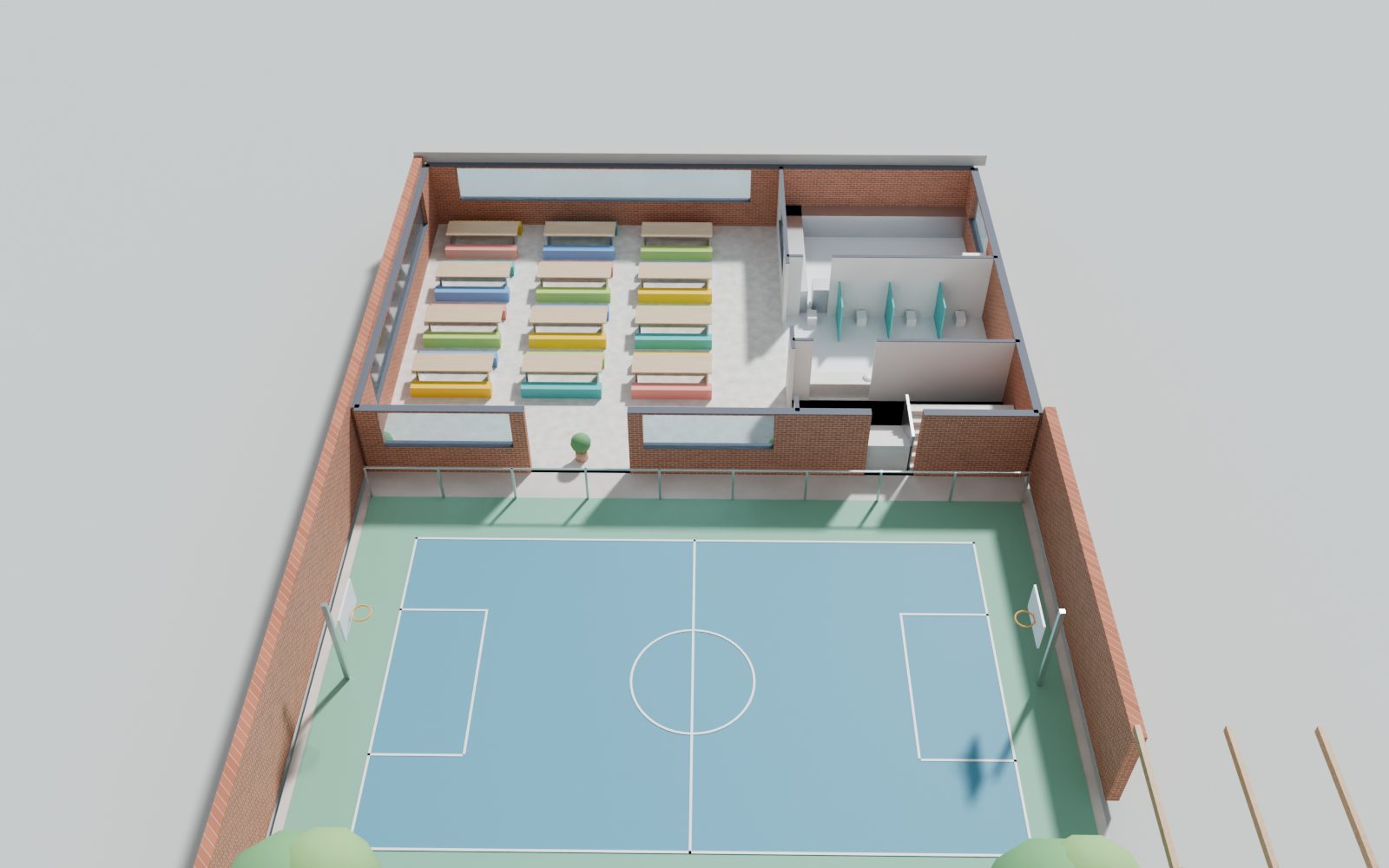

      Perspectiva do refeitório na edícula com a quadra recreativa à frente

      Imagem ilustrativa. No andar de cima da edícula ficam ateliê de artes, sala de música e English lab.

      Plantas por pavimentoFolha 9/15 · estudo de ocupação

      Infantil no térreo, Fundamental I nos andares

      PavimentoUso principalSalasAlunos por turnoFase

      Capacidade estimada com turmas de 18 crianças no Infantil e 25 alunos no Fundamental I. Em dois turnos, a escola completa comporta até o dobro.

      Sala de aula tipoFolha 10/15 · Fundamental I

      Cada sala de 47,6 m² recebe 25 alunos com folga

      Sala do bloco 2, com janelas para a Rua Aluízio Azevedo e porta para o corredor.
      7,80 × 6,10 mdimensões internas da sala tipo
      1,9 m²por aluno, com 25 alunos
      3,00 mpé-direito, conforme o projeto de 1980
      Cantos de atividadeleitura e armários na parede do fundo, para rodas de conversa e projetos em grupo
      Interior da sala de aula tipo com carteiras coloridas, lousa e janelas

      Interior ilustrativo da sala tipo do bloco 2.

      RegularizaçãoFolha 11/15

      Três licenças do prédio liberam a autorização escolar

      Prefeitura de SP

      Uso, reforma e funcionamento

      Confirmação do zoneamento, alvará de reforma com mudança de uso, Certificado de Conclusão e licença de funcionamento.

      Corpo de Bombeiros

      Projeto Técnico + AVCB

      Pelo Decreto Estadual 69.118/2024: saídas, alarme, iluminação, hidrantes, sinalização e brigada.

      Vigilância Sanitária

      Licença sanitária

      Com refeição terceirizada, basta uma copa de distribuição junto ao refeitório.

      ↓ com os três documentos em mãos ↓
      Diretoria de Ensino

      Portaria de mudança de endereço

      Pedido pela Deliberação CEE 138/2016. As autorizações que a Kidsheaven já tem passam a valer no novo endereço.

      Regra de ouro: a escola não pode funcionar no prédio novo antes da portaria publicada. Até lá, a sede atual continua operando.

      InvestimentoFolha 12/15 · valores em R$ mil

      Obra civil e elétrica somam mais da metade do custo

      Faixas de referência para o prédio inteiro em padrão funcional, já com a quadra descoberta. O traço vai da estimativa baixa à alta.

      Prédio inteiro, sem contingênciasoma das faixas acima
      Prédio inteiro, com 15% de contingência
      1ª fase: térreo, edícula, 1º andar e pátio≈ 50–60%8 salas, cerca de 180 alunos por turno

      Fora da conta: cobertura da quadra (R$ 250–450 mil, opcional), aluguel durante a obra, mobiliário novo, mudança e marketing. O número firme sai da vistoria técnica e de 3 orçamentos de construtora.

      CronogramaFolha 13/15 · estimativa

      Abertura realista em fevereiro de 2028

      A obra é o caminho crítico. A meta de julho de 2027 exige alvará em cerca de 60 dias e obra de até 5 meses.

      LocaçãoFolha 14/15

      A carência precisa cobrir aprovações e obra

      Proposta: pedir 12 meses de carência e aceitar no mínimo 8.

      A Lei do Inquilinato (art. 53) dá proteção especial contra despejo a escolas autorizadas. Cláusulas a validar com advogado imobiliário.

      Próximos passosFolha 15/15

      Antes de assinar, três semanas de diligência

      1. Consultar o zoneamento do lote no GeoSampa pelo número do IPTU.
      2. Contratar vistoria e laudo estrutural, incluindo amianto e telhado.
      3. Confirmar na Diretoria de Ensino a lista de documentos da mudança de endereço.
      4. Encomendar ao arquiteto o estudo de layout, da quadra e da 1ª fase a partir desta proposta.
      5. Pedir 3 orçamentos de construtora e fechar o contrato com carência.
      O que pedimos aos parceiros

      Aprovar o investimento de diligência (vistoria, laudos e estudo do arquiteto, na faixa de R$ 60–120 mil) e a abertura da negociação com o proprietário.
